Nonostante i lavori siano terminati da tempo, l’impianto fotovoltaico installato sulla copertura del parcheggio dipendenti dell’ospedale Santa Maria Annunziata di Ponte a Niccheri non è ancora entrato in funzione. A spiegare i motivi del ritardo è la stessa azienda sanitaria, ricostruendo l’iter tecnico e amministrativo che ha accompagnato la realizzazione dell’opera.

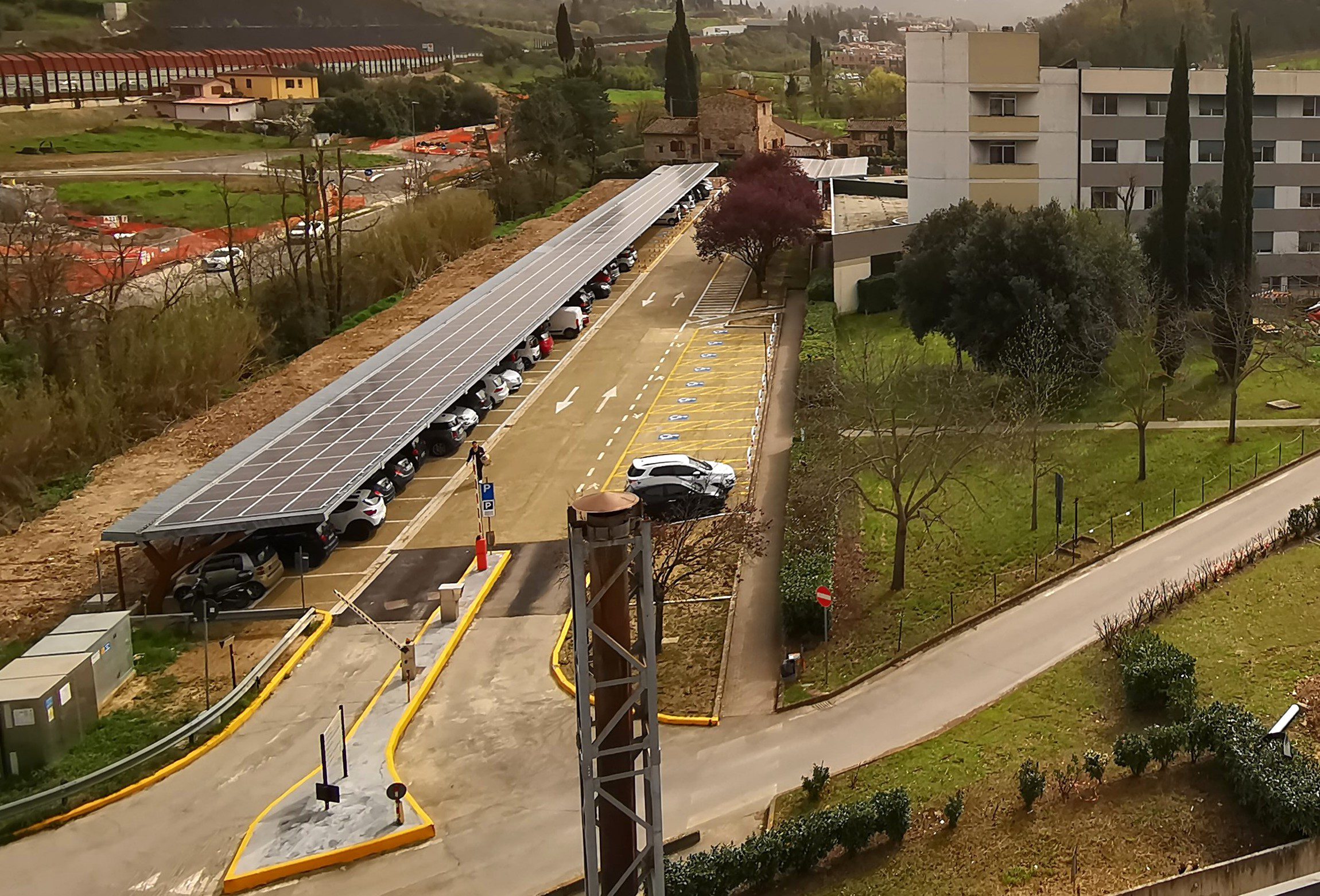

Il complesso ospedaliero era già dotato di un sistema di produzione energetica attraverso un impianto di cogenerazione. Il nuovo impianto fotovoltaico, con una potenza complessiva di 401,12 kWp, rappresenta una fonte aggiuntiva di energia rinnovabile, pensata per migliorare l’autosufficienza energetica della struttura.
I lavori sono stati avviati il 20 aprile 2023 e si sono conclusi nel gennaio 2024. Parallelamente, il 20 dicembre 2023, l’azienda ha avviato con E-Distribuzione le procedure necessarie per la connessione dell’impianto alla rete elettrica. Da quel momento si sono susseguite diverse fasi tecniche: richieste di integrazione documentale, l’emissione del verbale di collaudo e l’invio delle ulteriori integrazioni richieste dal gestore della rete.
Il percorso ha portato all’emissione del preventivo di connessione da parte di E-Distribuzione, il cui pagamento è stato effettuato nel novembre 2024. Successivamente è stata richiesta l’installazione di ulteriori dispositivi di protezione, intervento che è stato recentemente completato.
Al momento, l’ultimo passaggio necessario per l’attivazione dell’impianto è l’approvazione del regolamento di esercizio da parte di E-Distribuzione. Solo dopo questo atto formale l’impianto potrà entrare in funzione e iniziare a produrre energia.
